《進行中》勾配天井がある2階リビングで、ゆったりくつろぐ暮らし

【新築】岩倉の家Ⅰ

【地域別】|すべて


こちらの物件は販売中になります。詳細は下記ページをご覧ください。

お問合わせはこちら

建築中レポート

1. 2024年03月23日
勾配天井があるお家

勾配天井があるお家

HARUの新しいお家を計画中です!
勾配天井でほどよい開放感のあるLDKが魅力◎
更新をお楽しみに。

2. 2024年04月05日
工事が始まります!

工事が始まります!

一部傾斜のある敷地です。
まもなく工事スタートです!

3. 2024年04月08日
地盤改良

地盤改良

地盤改良工事です。
お家が建てられるように、しっかりとした地盤に改良していきます。

4. 2024年04月10日

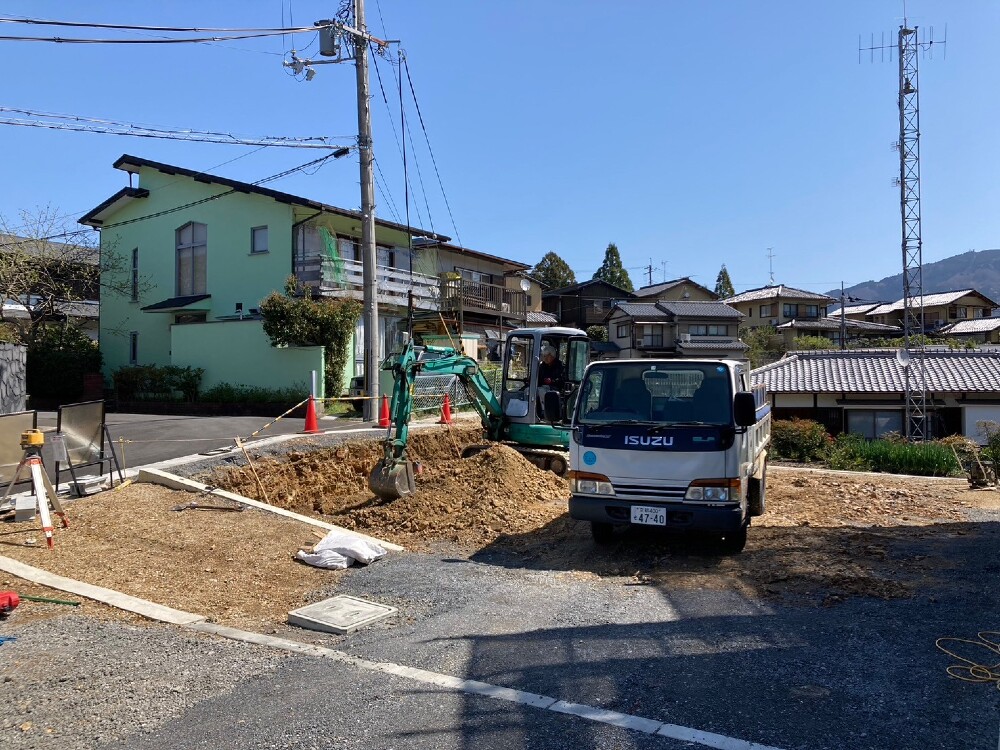

掘方工事

掘方工事

基礎を埋め込むための掘方工事です。
基礎が入る深さまで掘削していきます!

5. 2024年04月12日
捨てコンクリート

捨てコンクリート

基礎工事が始まっています!
捨てコンクリートができました。

6. 2024年04月16日
配筋チェック

配筋チェック

基礎配筋が入りました。
お家の土台となる大事な部分。
細かくチェックをしていきます。

7. 2024年04月18日
基礎ベース打設

基礎ベース打設

鉄筋にコンクリートを流し込み、
基礎ベースをつくります。

8. 2024年04月19日

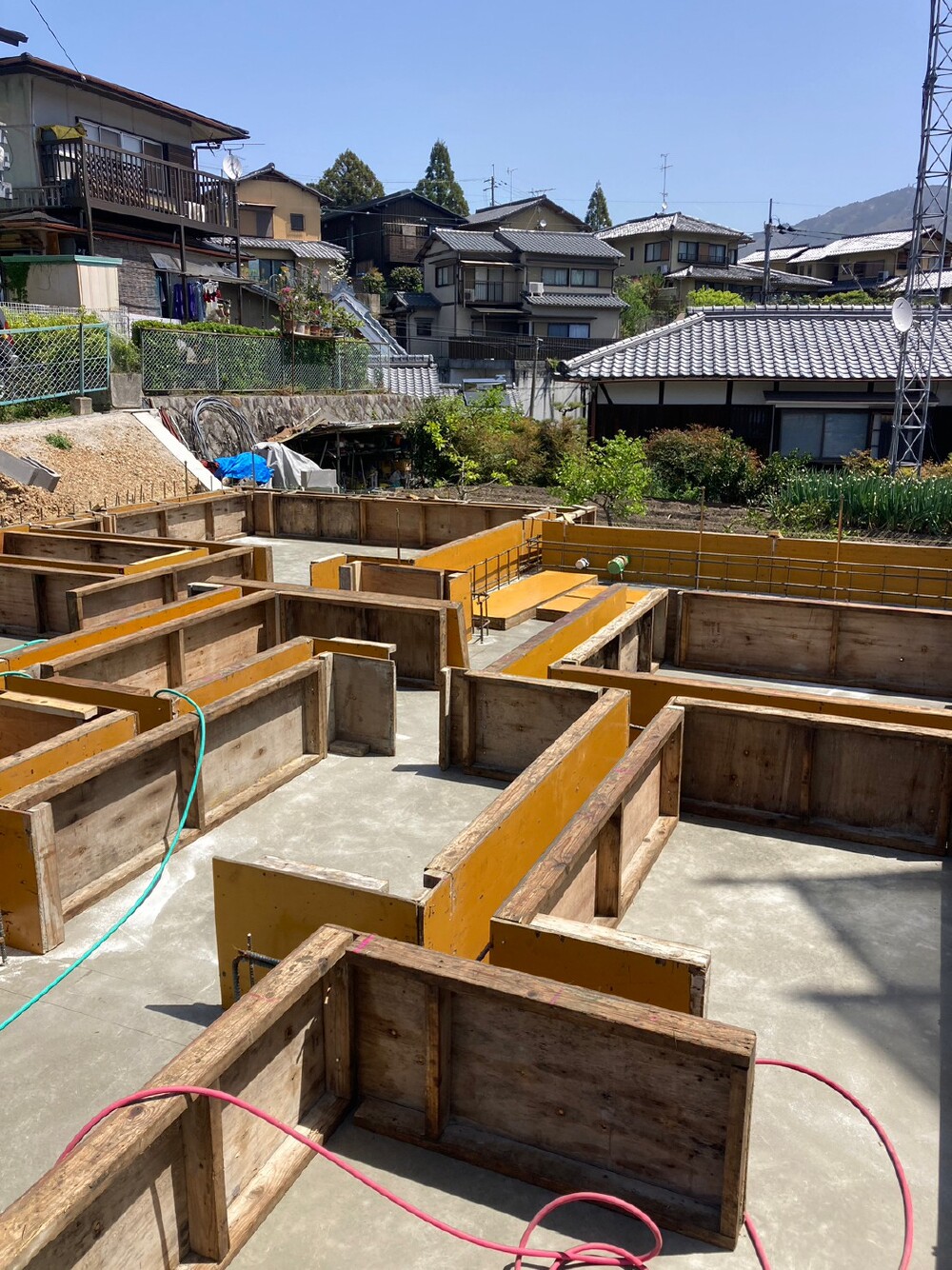

型枠組み

型枠組み

基礎ベースが固まったので
次は基礎の立上り部分をつくります。
まずは型枠組から。

9. 2024年04月23日
基礎立上り 打設中

基礎立上り 打設中

型枠ができたので、
その中にコンクリートを流し込んでいます!

10. 2024年04月30日
型枠ばらし中

型枠ばらし中

養生期間を経て、コンクリートが固まったので型枠を外していきます。

11. 2024年05月20日
水道配管工事

水道配管工事

基礎に床下の水道配管を通していきます!

12. 2024年06月03日
土台引き

土台引き

間もなくの上棟へ向けて
基礎の上に土台を乗せる工事が始まりました。

13. 2024年06月06日
上棟!

上棟!

お天気に恵まれ、祝上棟!
たくさんの大工さんでお家を一気に組み立てていきます。

14. 2024年06月12日
内部進捗

内部進捗

上棟が終わり内部の様子。
ざっくりとした間取りができております。

15. 2024年06月17日
気密処理

気密処理

細かなところですが大事なこと。
材の組み合わせ部もテープを貼り、気密性を高めます。

16. 2024年06月19日
通気スペーサー

通気スペーサー

通気スペーサーの役割♪
気密性の高いお家で
外部へ逃がす空気の流れを作ってくれます。

17. 2024年06月21日
勾配天井の2階

勾配天井の2階

こちらは2階リビングの住まい。
勾配天井と大きな窓が開放的なLDKになりそうです!

18. 2024年06月26日
サッシ設置

サッシ設置

サッシがつきました!
サッシの性能も、気密性の高いお家をつくるために重要になります!

19. 2024年06月27日
屋根工事中

屋根工事中

ただいま屋根の工事中…
防水シート上に屋根材を仕上げていきます。

20. 2024年07月03日
外壁

外壁

外壁の防水シートの施工をしました!
防水検査も実施!

21. 2024年07月04日
下地材の施工

下地材の施工

壁に物を取り付けたい箇所には、
このように下地材を入れております!
こちらは玄関です。

22. 2024年07月10日
電気配線工事

電気配線工事

本日は電気配線工事でした。
家中に電気の線を通していきます!

23. 2024年07月12日
第1種換気

第1種換気

天井に第1種換気がつきました。
暑い夏でも乾燥する冬も、すっきりとした空気環境をつくってくれます!

24. 2024年07月13日
断熱材 吹付工事

断熱材 吹付工事

吹付断熱工事でした!
吹き付け発泡していきます。
暖かいお家に。

25. 2024年07月17日
シート施工

シート施工

断熱材の上に気密シートをきれいに貼っていきます。
現場は今日もきれいです◎

26. 2024年07月27日
イベントへ向けて設置!

イベントへ向けて設置!

構造内覧会に向けて、
椅子とテーブルを設置しました!

27. 2024年08月01日
屋根完了!

屋根完了!

屋根の工事が完了し、点検しました。
この日はどんより曇り空、
真夏に屋根へ上るにはありがたい天気です(笑)

28. 2024年08月08日
外壁下塗り

外壁下塗り

外壁の塗装工事が始まりました。
まずは下塗りから。
仕上がりはAICAのジョリパットです!

29. 2024年08月19日
天井シナベニヤ

天井シナベニヤ

2階リビングの天井はシナベニヤ仕上げ!
木材ならでは、味わいある内装になりそうです♪

30. 2024年08月20日
階段の取り付け

階段の取り付け

階段がつきました!
だんだん家らしい雰囲気が出てきました。

31. 2024年08月22日
子供部屋 進捗

子供部屋 進捗

子供室のコートラック棚がつきました!
壁もつき部屋ができてきました◎

32. 2024年08月29日
リモコンニッチ

リモコンニッチ

LDKのリモコンニッチができました。
点在しがちなリモコンを一箇所にまとめるとすっきりとまとまります◎

33. 2024年08月30日
左官の外壁

左官の外壁

外壁の仕上げもできております!
外壁は塗材で、AICAのジョリパッドです。
味のある風合いが良い感じ!

34. 2024年09月01日
樋取付

樋取付

屋根から雨水を流す樋を取り付けました。
屋根や破風の色に馴染むように、
ブラック色を選んでいます!

35. 2024年09月02日
ボード開口

ボード開口

大工さん工事が終わり、本日はボード開口でした。
照明やコンセントを取り付けるため
穴をあけて電気配線を出していきます!

36. 2024年09月05日
足場解体

足場解体

足場がなくなり、お家の全貌が見えました!
外壁の仕上げは、部分的に左官仕上げとサイディングを
使い分けています。

37. 2024年09月06日
ジョリパッド

ジョリパッド

南面の壁は左官仕上げです。
AICAのジョリパッドで味のある外観になりました♪

38. 2024年09月09日
木部の塗装

木部の塗装

梁や棚板など、木部の塗装をしました。
オイル塗りたてで艶があります!

39. 2024年09月10日
外部 水道配管工事

外部 水道配管工事

外部の地中に埋める
水道配管工事が始まりました!

40. 2024年09月12日
ガス管埋設

ガス管埋設

本日はガス屋さんが来ています!
ガス管を埋めていきます。

41. 2024年09月27日
内装工事完了!

内装工事完了!

クロス工事が終わりました~
少しブラウンが混じったクロスで、温かい雰囲気になっています◎

42. 2024年09月28日
SCLの入り口

SCLの入り口

シューズクロークの入り口はアールの開口!
シンプルな内装ですがちょっとした個性も。

43. 2024年10月04日
外部階段

外部階段

外部の工事も進行中!
階段の形状ができました。

44. 2024年10月05日
設備機器設置

設備機器設置

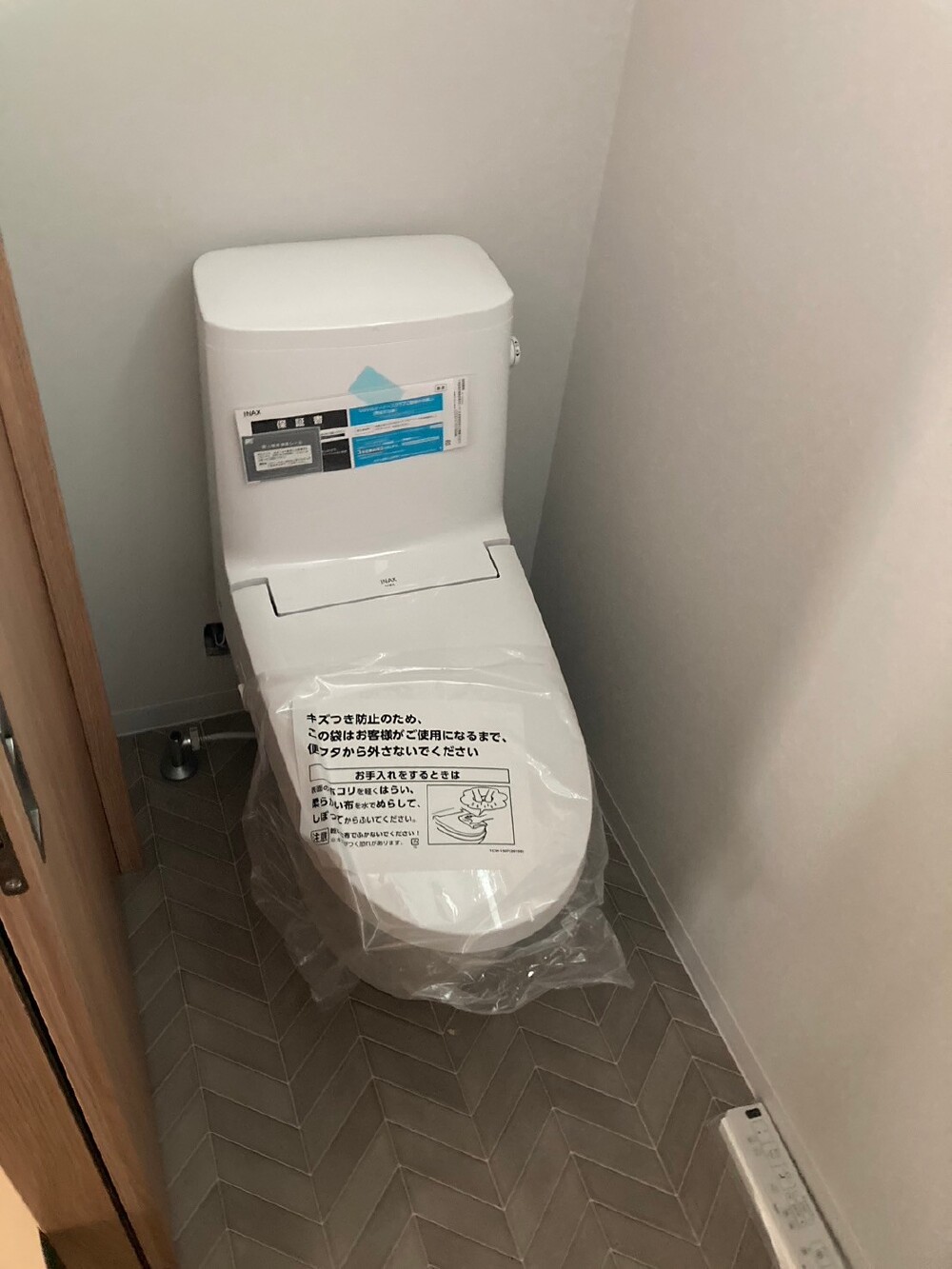

トイレと洗面化粧台が本日つきました。
クッションフロアはヘリンボーン柄のタイル調♪

45. 2024年10月07日
タイル施工

タイル施工

玄関土間のタイル施工完了!
こちらはシューズクロークです。

46. 2024年10月08日
アイアン手すり設置!

アイアン手すり設置!

本日はアイアン手すりの設置工事でした。
ブラックがナチュラルな空間を引き締めてくれます。

47. 2024年10月10日
美装工事完了!

美装工事完了!

美装工事が終わりました。
エアコンとブラインドも設置し、内部工事完了です◎

48. 2024年10月11日
設営★

設営★

オープンハウスに向けて設営!
シナベニヤ材の勾配天井がポイントのおしゃれなLDKになりました。

49. 2024年10月22日
外構工事

外構工事

外部の工事も始まりました。
お隣との境界ブロックをつくっています!

50. 2024年10月28日
外構 タイル施工

外構 タイル施工

外構アプローチのタイルを施工しています!
ランダム模様がおしゃれなタイル。
仕上がりが楽しみです。

51. 2024年11月02日
アプローチの土間完成!

アプローチの土間完成!

アプローチの土間も完成しました!
本日は土間の水はけを確認。
